Hogyan építünk

Hat fejezet a munkamenetről. Mit vállalunk egy szerződésben, hogyan épül fel a szerkezet, mi történik közben a szomszéd házzal, és ki írja alá, hogy egy fázis készen van.

A rendszer

Ez az oldal nem szolgáltatásokat sorol fel. Azt írja le, mi történik attól a naptól, hogy megkapjuk a kiviteli tervet, addig a napig, amíg a kulcsot átadjuk.

A munkát fázisokra bontjuk. Minden fázis végén egy kapu áll, és a következő fázis csak akkor indul, ha a kapun a felelős műszaki vezetőnk és a beruházó műszaki ellenőre együtt írt alá. Így a készültség nem vélemény kérdése, hanem dátum, mért érték és aláírás.

Ennek egyetlen célja van. A beruházó bármelyik hónapban meg tudja mondani, hol tart a pénze, anélkül hogy kimenne a helyszínre. A jelentésben benne van, és a jelentés mögött ott a jegyzőkönyv.

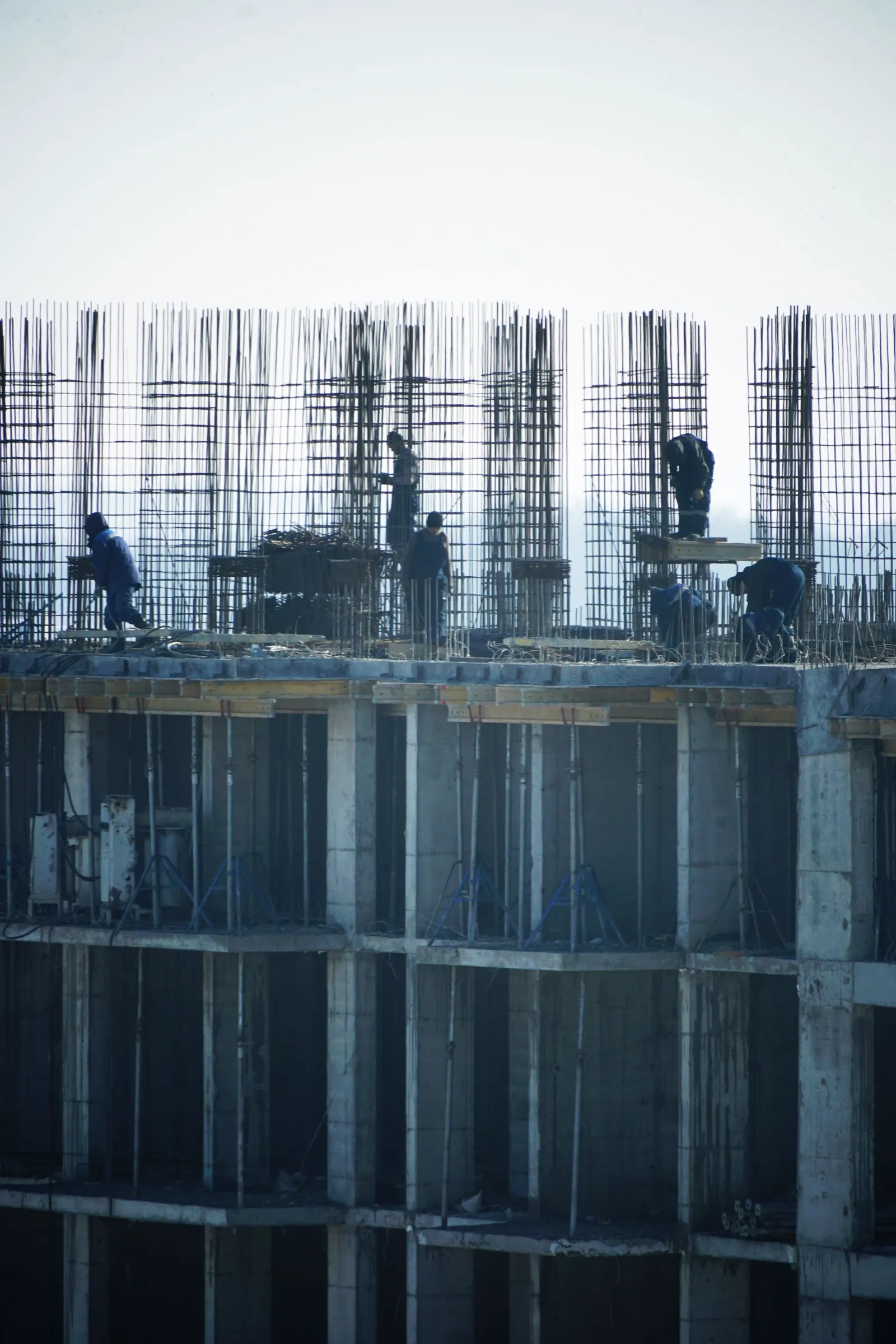

Munkások pillérvasalást kötnek egy monolit vasbeton épület legfelső szintjén, a kiálló betonacélok között
Pillérvasalás a következő szint előtt
Visszajelzés kiviteli tervre 2munkanap
Tételes árazás 10munkanap
Kapu a szerkezetépítésben 5fázis

Egy projekt menetrendje

Egy negyven lakásos belvárosi társasház jellemző ütemezése. A szakaszok hossza projektfüggő, a sorrend és az átadott dokumentumok nem.

Szerződéstől kulcsátadásig · jellemző sávok, projektenként eltér
SzakaszIdőtartamAmit a beruházó kézhez kap
Előkészítés és árazás 2-4 héttételes költségvetés, ütemterv
Organizáció és engedélyek 4-8 hétorganizációs terv, közterületi engedély
I. ütem, szerkezetépítés 9-14 hónapkapu-jegyzőkönyvek, havi mérnöki jelentés
II. ütem, építőmesteri és szakipari munkák 8-12 hónapkészültségi jelentés, mintalakás
Átadás és jótállás 4-6 hétmegvalósulási terv, jótállási jegyzék

A második ütem árát a szerkezetkész állapot közelében adjuk meg, a tényleges piaci árakon. Hogy miért, azt a Generálkivitelezés fejezet mondja el.

Generálkivitelezés

Egy szerződés, egy felelős műszaki vezető, egy határidő. A beruházónak egy telefonszáma van, nem tizenkettő.

Generálkivitelezőként a teljes építési folyamatot mi visszük. A szakágakat mi szerződtetjük, mi ütemezzük, és a hibáikért is mi felelünk. A beruházó nem az alvállalkozói lánccal tárgyal, hanem velünk, és a jótállás is nálunk marad.

A munkát két ütemre bontjuk, és ezt már az ajánlatban is kimondjuk. Az elsőben, a szerkezetkész és vízhatlan épületig, fix áron dolgozunk. A másodikra, a kulcsátadásig, akkor adunk ajánlatot, amikor a szerkezet már áll.

Ennek egyetlen oka van. A szakipari munkák anyagköltségének nagy része euróban mozog. Aki egy két évvel későbbi gépészet, nyílászáró és burkolat árát ma fix forintban vállalja, az vagy ráterhel egy vastag tartalékot, amit a beruházó feleslegesen fizet ki, vagy elszámolja magát, és a munka felénél leáll. Egyiket sem tartjuk tisztességesnek.

Ha a projektet bank finanszírozza, a hitelező jellemzően egy szerződést és egy teljes bekerülési összeget kér. Ilyenkor a teljes generálkivitelezés egy szerződésbe kerül, az árfolyamkockázatot pedig a szerződés árazási mechanizmusa kezeli, nyíltan, nem elhallgatva.

Épülő monolit vasbeton szerkezetváz toronydaruval, a pillérek kiálló betonacéljaival
Monolit váz, szintenként
I. ütem
Földmunka, alapozás, monolit vasbeton váz, falazatok, tetőszerkezet. Szerkezetkész, vízhatlan épületig.
I. ütem ára
Fix. A tételes költségvetés a szerződés melléklete.
II. ütem
Építőmesteri és szakipari munkák a kulcsátadásig.
II. ütem ára
Külön ajánlat, a szerkezetkész állapot közelében, a tényleges piaci árakon.
Banki finanszírozás
Kérésre a teljes generálkivitelezés egy szerződésben.
Fedezet
Projektenként külön C.A.R. kötés, 450, 750 és 900 millió forintos szinteken.

Monolit vasbeton szerkezetépítés

Az első ütem öt fázisa. Mindegyik végén írásos kapu, ami nélkül a következő nem indul.

Belvárosi telken a monolit szerkezet nem ízlés kérdése. Előregyártott elemhez darupálya és tárolóterület kellene, foghíjtelken egyik sincs. A monolit váz a helyszínen épül, bármilyen alaprajzhoz igazodik, és ott is hozzá tud simulni a szomszéd tűzfalához, ahol az utca vonala megtörik.

A munka nehezét a zsaluzat és a vasszerelés adja, a betonozás már csak a következmény. Ezért a kapuink is oda esnek, ahol a hiba még javítható, vagyis a betonozás megkezdése elé.

Födémzsaluzat alulnézetből, a támaszrendszer függőleges elemeivel egy épülő szinten
Födémzsaluzat alulnézetből

01 Földmunka

Munkatér-határolás, a szomszédos alapok feltárása, a gödör kiemelése rétegenként, folyamatos víztelenítéssel.

Kapu

Geodéziai bemérés, a tervezett és a mért fenékszint eltérésével, jegyzőkönyvben.

02 Alapozás

Lemez- vagy sávalap, szükség szerint cölöpökkel, a talajmechanikai szakvélemény szerint.

Kapu

Vasszerelés-átvétel tervezői művezetéssel, a betonozás megkezdése előtt.

03 Monolit vasbeton váz

Pillérek, falak és födémek szintenként, keretzsaluval és asztalzsaluval, ütemezett betonozással.

Kapu

Szintenkénti zsaluzat- és vasszerelés-átvétel, majd a próbatestek 28 napos eredménye.

04 Falazatok

Teherhordó falak, válaszfalak, áthidalók, kémény- és aknafalak a kiviteli terv szerint.

Kapu

Falgeometria és nyílásrend ellenőrzése szintenként, a gépészeti kiosztás előtt.

05 Tetőszerkezet

Fedélszék vagy monolit tetőfödém, héjazat és bádogozás, a nyílászárók ideiglenes zárásával.

Kapu

Vízzárósági próba és közös bejárás, ezzel zárul az első ütem.

Zsalurendszer
Keretzsalu falakhoz és pillérekhez, asztalzsalu födémekhez.
Beton
Üzemi keverés, szállítólevél-nyilvántartással. Minden szállítmány visszakereshető.
Próbatest
Szintenként, akkreditált laborban, 7 és 28 napos töréssel.
Téli betonozás
+5 °C napi középhőmérséklet alatt csak melegített keverékkel, takarással és írásos technológiai utasítással.
Utókezelés
Nedvesen tartás vagy párazáró bevonat, a felület típusa és az időjárás szerint.

A szerkezetkész átadás után a beruházó dönthet úgy, hogy a második ütemet mással viteti végig. Ez nem sértődés kérdése. Az első ütem önmagában is lezárt, dokumentált, számonkérhető munka.

Mélyépítés és alapmegerősítés

A belvárosban nem a saját épületünk a kockázat, hanem a szomszéd.

Foghíjtelken a munkagödör fala a szomszéd ház alapja mellett megy le. Ha ott mozgás indul, az nem a mi szerkezetünkön látszik először, hanem a szomszéd lépcsőházában, a lakók falán, és onnantól a projekt nem műszaki, hanem jogi ügy.

Ezért a munkagödröt mindig határolással nyitjuk: berlini fallal, cölöpsorral vagy résfallal, a talajmechanikai szakvélemény szerint. Ahol a szomszédos alap sekélyebb a tervezett fenékszintnél, aláfalazás vagy talajszegezés készül, szakaszosan, sosem egy hosszban.

Minden érintett épületről állapotfelvétel készül a munkakezdés előtt, fotókkal, repedéstérképpel, a műszaki ellenőr aláírásával. Ez elsősorban a beruházót védi. Ha a munka végén valaki egy húsz éve meglévő repedésért kér kártérítést, a dokumentáció ott van.

Szomszédos épületek megfigyelése · a protokoll
MérésÜtemHova kerül
Állapotfelvétel repedéstérképpel 0. napműszaki ellenőr aláírásával
Geodéziai süllyedésmérés 7 napontageodéta jelentése
Repedésfigyelő leolvasása 14 napontaépítési napló melléklete
Rezgésmérés bontás és cölöpözés alatt folyamatosműszeres napló
Záró állapotfelvétel átadáskorösszehasonlító dokumentáció

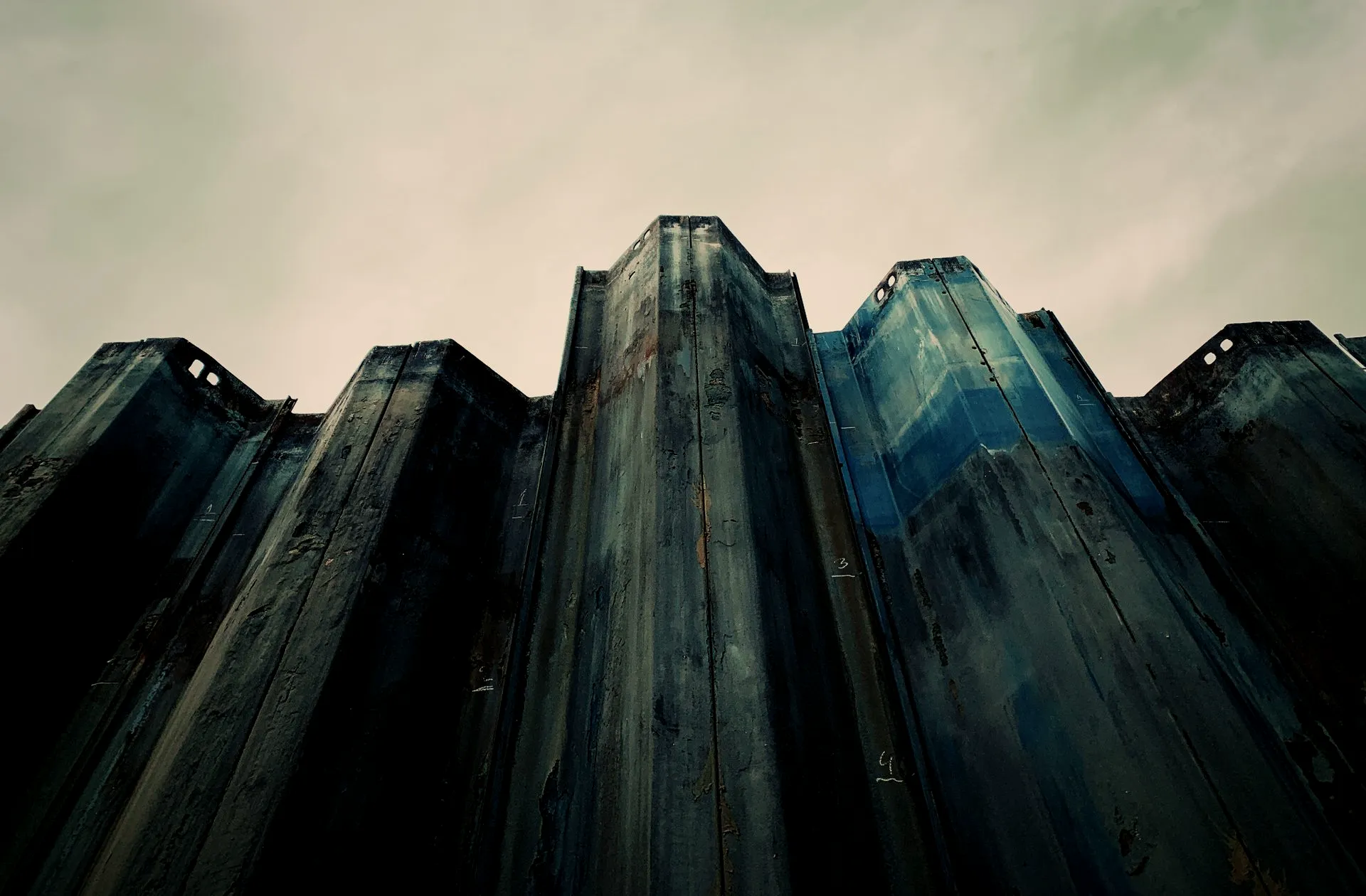

Acél szádfal-sor egy munkagödör határolásán, alulról fotózva
Munkagödör-határolás szádfallal

Organizáció és engedélyek

Belvárosi telken a fél munka a közterületen dől el, nem a telken belül.

Egy tizenkét méteres utcai homlokzat mögött nincs felvonulási terület. Nincs hol tárolni, nincs hol fordulni, és a daru gémje alatt ott van a szomszéd tetőszerkezete. Az organizációs terv nálunk ezért nem formaság, hanem az ütemterv alapja: a szállítások, az emelések és a bontás napjai előre ki vannak osztva, és a szomszédok is tudnak róluk.

A közterület-foglalást, a forgalomtechnikai tervet és a lakók tájékoztatását mi intézzük. Az érintett házakba tíz nappal a munkakezdés előtt írásos tájékoztató megy, benne a munkaidővel, a várható zajos szakaszokkal és egy telefonszámmal, amit fel is veszünk.

Ez nem udvariasság. Egy bejelentés miatt leállított építkezés napokat visz el, és a leállás mindig a beruházó pénze.

Közterület
Kerületi foglalási engedély, jóváhagyott forgalomtechnikai tervvel, havi díjfizetéssel.
Emelések
Előre kihirdetett napokon, hétköznap munkaidőben, forgalomirányítás mellett.
Munkaidő és zaj
A kerületi rendelet szerint. Hétvégén és ünnepnapon nem dolgozunk.
Lakók
Írásos tájékoztató tíz nappal a kezdés előtt, helyszíni kapcsolattartóval.
Hulladék
Konténerrendszer, EWC-kód szerint válogatva, szállítólevelekkel.
Építési napló
Elektronikus, naponta vezetve, a beruházó számára megnyitva.
Felülnézet szűk belvárosi utcára: markológépek és rakodódaru sorakozik a járda mellett, jobbra a készülő födém kiálló betonacéljai
Saját helyszín · szűk utca

Minőség-kapuk

A kapu nem ellenőrzés. A kapu az a pont, ahol a következő munka csak aláírás után indulhat.

Minden fázis végén ugyanaz történik. A felelős műszaki vezetőnk átveszi a munkát, a beruházó műszaki ellenőre ellenőrzi, és ahol tervezői művezetés van, ott a tervező is aláír. A kapu-jegyzőkönyvben ott a dátum, a mért érték, a fotók, és külön sorban az eltérés, ha volt.

Ha egy kapu nem megy át, a munka áll. Ez kellemetlen, de olcsóbb, mint három szinttel feljebb kideríteni, hogy a nyílásrend nem stimmel. A javítás költségét az viseli, akinél a hiba keletkezett, és ez a szerződésben is így szerepel.

A felelős műszaki vezetőink az MMK névjegyzékében szerepelnek, a nyilvántartási számuk kérésre ellenőrizhető. A cég kivitelezői nyilvántartása az MKIK oldalán bárki számára nyilvános.

Projektdokumentáció · minden projektnél azonos
DokumentumGyakoriságKiállító
Mérnöki jelentés készültséggel és fotókkal havontafelelős műszaki vezető
Kapu-jegyzőkönyv fázisonkéntFMV és műszaki ellenőr
Beton próbatest törési eredménye szintenkéntakkreditált labor
Beépített anyagok teljesítménynyilatkozata folyamatosgyártó
Geodéziai bemérés fázisonkéntgeodéta
Átadási dokumentáció megvalósulási tervvel átadáskorgenerálkivitelező
Épülő tetőszerkezet fedés közben, lécezéssel és félig elkészült héjazattal
Tetőfedés a vízzárósági próba előtt

Projekt-előkészítés és mérnöki konzultáció

A legolcsóbb módosítás az, amit még a tervasztalon csinálunk meg.

A költségtúllépések nagyobb része nem a kivitelezés alatt keletkezik, hanem a kiviteli tervben, hónapokkal korábban. Egy feleslegesen felvett alapozás, egy kiváltható áthidalás vagy egy szerkezetileg indokolatlan pinceszint tíz-húsz milliós tétel, a terven viszont még egy délután alatt javítható.

Ezért a tender előtt is szívesen leülünk. Ha átküldi a helyszínrajzot és a hatályos terveket, két munkanapon belül visszajelzünk arra, hogy amit tervez, az így megépíthető-e, hol látunk benne kockázatot, és nagyságrendileg mibe kerül a szerkezetkész állapot.

Mérnök tervrajz fölött, kivitelezési részleteket néz át az árazás előtt
Terv-átnézés az árazás előtt
Amit kérünk
Helyszínrajz, tulajdoni lap, a hatályos engedélyes vagy kiviteli terv.
Amit adunk
Építhetőségi vélemény, szerkezeti kiváltási javaslatok, nagyságrendi költségsáv.
Határidő
Két munkanap a visszajelzésre, tíz munkanap a tételes árazásra.
Ki dolgozik rajta
Felelős műszaki vezető és kalkulátor, nem értékesítő.
Titoktartás
Kérésre titoktartási megállapodással. A terveket harmadik félnek nem adjuk ki.

Ha az átnézés végén az derül ki, hogy a projekt nekünk nem való, azt is megmondjuk. Rosszabbul járunk egy olyan munkával, amiről a szerkezetépítés közepén derül ki, hogy nem fér bele.

Következő lépés

Küldje át a terveket. A kockázatot megkeressük benne.

Két munkanapon belül írásban válaszolunk arra, hogy a szerkezet így megépíthető-e, hol van benne kockázat, és milyen nagyságrendű a szerkezetkész állapot.
